TCE suspende pela 3ª vez licitação de pista de Vila Olímpica em SP

Em fevereiro, o Tribunal de Contas do Estado de São Paulo suspendeu pela terceira vez obra de pista de atletismo parada desde abril de 2025

24/02/2026 02:15
Ramiro Brites/Metrópoles
TCE suspende pela 3ª vez licitação de pista de Vila Olímpica em SP

O Tribunal de Contas do Estado de São Paulo (TCE-SP) suspendeu, mais uma vez, a licitação para a construção da pista de atletismo da Vila Olímpica Mário Covas, na zona oeste de São Paulo.

Em agosto de 2022, ainda sob a gestão do ex-governador Rodrigo Garcia, a Recoma venceu a licitação da pista de atletismo, por R$ 40,3 milhões. O governo de São Paulo rescindiu o contrato com a obra já em andamento, após a empresa pedir, pela quarta vez, um aditivo ao projeto – a construção está parada desde abril.

Receba no seu email as notícias de Metrópoles SP

Frequência de envio: Diário

Ver todas as newsletters

Depois da rescisão, o governo paulista tentou fazer três licitações para terminar a obra. Em outubro de 2025, o certame foi suspenso pelo TCE-SP após a representação de três empresas.

No dia 30 de dezembro de 2025, o governo publicou novamente o edital, mas suspendeu o certame em 21 de janeiro deste ano, por iniciativa própria, para reavaliação interna, após constatar que os vícios do processo não haviam sido sanados.

Entre no canal de WhatsApp do Metrópoles SP

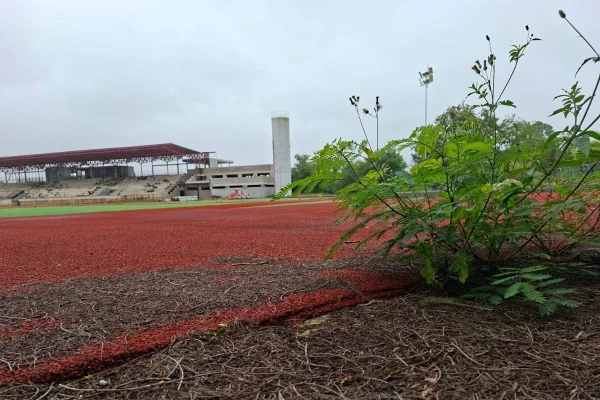

O governo paulista lançou um novo edital seis dias depois, logo após o Metrópoles mostrar que a obra estava parada desde abril de 2025, com acúmulo de sinais de desgaste nos materiais de construção armazenados sob o sol e a chuva. A reportagem constatou até a presença de morcegos na estrutura em que devem ficar os vestiários.

No último dia 19 de fevereiro, o TCE suspendeu pela terceira vez o processo licitatório. Segundo a decisão, a planilha orçamentária da nova licitação está defasada pois prevê valores com base em maio de 2025. O conselheiro Carlos Cezar, que assinou a decisão cautelar, afirmou que o prazo máximo, entre a publicação do edital e a previsão orçamentária, é de seis meses.

Em nota, a Companhia de Desenvolvimento Habitacional e Urbano (CDHU) afirmou que irá prestar os esclarecimentos solicitados pelo conselheiro relator “e, consequentemente, solicitar a liberação para continuidade do processo, com a revisão da liminar.”

Obra ficou R$ 12 milhões mais cara

A nova licitação da obra pode deixar a pista de atletismo R$ 11,8 milhões mais cara.

O governo já pagou R$ 37,1 milhões à Recoma pela obra e fez um novo convênio de R$ 24,7 milhões. Assim, para finalizar a obra que custaria R$ 50 milhões, considerando o valor dos R$ 40,3 milhões iniciais mais os aditivos pedidos pela empresa, o governo gastará R$ 61,8 milhões.

Segundo a Recoma, o contrato original ainda está sendo discutido na Justiça. A empresa disse ao Metrópoles, caso haja autorização para retomada, a conclusão poderia ocorrer com o valor remanescente do contrato, cerca de R$ 12 milhões, aproximadamente metade do previsto no novo edital.
